加州正式升级储能监管体系:三项新法案重塑 BESS 的安全、审批与责任框架
▌2025 年 10–11 月,加州围绕电化学储能系统(Battery Energy Storage System, BESS)连续完成了三项关键立法:SB 283、SB 254 和 AB 1285。三部法案均已由州长正式签署并“Chaptered”,自 2025 年第四季度起进入生效或过渡阶段。这是自 2020 年以来加州在储能监管领域最密集、最系统的一轮制度升级,直接影响新建储能站的安全标准、消防流程、环境审查、许可速度以及事故信息管理方式。
在经历了年初 Moss Landing 300 MW 储能站火灾事件后,加州政府、立法机构与监管部门的立场呈现出高度一致:储能是未来电力系统的核心能力,但必须建立一套更加稳健、可验证、可监管的安全体系。这轮改革的核心不是“限制”,而是 明确责任、提高透明度、强化消防权威、缩短许可周期,并推动 BESS 向系统级安全标准过渡。
2025 年 1 月 16 日,加州蒙特雷县 Moss Landing 发电厂的 300 MW 电池储能系统发生火灾:
约 10 万个锂离子电池受影响;
约 55% 的电池被火灾损毁;
当地发布疏散令和健康预警,美国环保署(EPA)现场监测空气和水土影响。

这不是该站第一次事故。Moss Landing 过去几年内已经出现过多起与电池相关的故障和火情,引发地方政府和居民对于大规模 BESS 安全性的质疑。在这起事故之后,加州议会迅速提出了 AB 303(Addis):打算在 3,200 英尺(约 975 米)范围内禁止建设公用规模 BESS;将储能项目剔出加州能源委员会(CEC)的 “Opt-In” 快速审批程序,已经在审的项目也要被否决。
如果 AB 303 通过,公用规模储能在加州很多地区将直接“无地可建”。但这项法案最终在 2025 年 4 月止步于委员会,没有进入正式生效阶段。“一刀切禁建”没有成为现实,但对储能安全和审批制度的重新设计,已经被正式提上日程。
Moss Landing 事故之后,加州层面出现了两条并行的动作线索:
安全调查与标准更新
加州公用事业委员会(CPUC)启动事故调查,其安全与执法部门(SED)及其他机构评估火灾对水土、环境的影响,结论为:未发现重大持久性影响。
CPUC 在 2025 年 3 月 13 日通过了对 General Order 167 的修订,增加了针对 BESS 的运行和安全要求(如运维管理、应急预案等)。
政策表态与项目推动
州长 Newsom 和参议员 John Laird(Moss Landing 所在选区)公开表态,支持能源储存作为清洁能源系统组成部分。
州长办公室以及 GO-Biz(加州州长商务与经济发展办公室)围绕地方审批难题组织研讨,形成 Draft《Clean Energy Permitting Playbook》与工具包,辅助地方政府审批储能及其它清洁能源项目。
2025 年 11 月,Newsom 宣布:
加州已经建成约 三分之一 实现 2045 清洁能源目标所需的储能装机;加州成为首个加入 Global Energy Storage and Grids Pledge 的“地方/次国家”主体。
从事实可以看出:加州选择的路径并不是“因噎废食”,而是在继续高强度部署储能的同时,用更完备的立法与标准把风险框住。

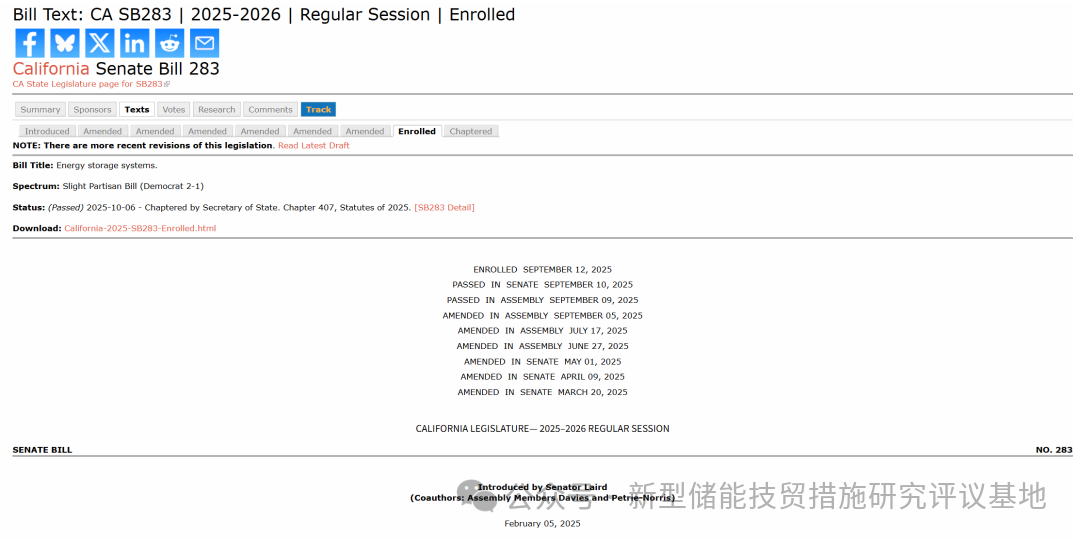

1. SB 283:《2025 清洁能源安全法案》(Clean Energy Safety Act of 2025)

签署日期:2025 年 10 月 6 日
生效时间:2026 年 1 月 1 日
适用范围:全加州(包括特许城市),重点针对固定式电池储能项目。
SB 283 的几个关键点:
(1)项目前期必须与消防部门会商
对于 ≥ 10 MWh 的地方审批项目,以及 ≥ 200 MWh 由州级审批的项目,法案要求:
在正式递交项目申请前 至少 30 天,开发方必须与当地消防主管部门进行会商;
会商内容包括:消防安全设计、应急响应、事故情景、缓解措施等;
会商过程需要形成书面记录,作为后续审批材料的一部分。
这是一个非常具体的制度变化:消防从“被动审批”变成“项目前置参与方”。
(2)项目建成后,须经消防部门现场验收后才能投运
储能项目完工后,必须由当地消防部门进行现场检查;
通过检查之前,项目不得投运;
相关检查费用由项目方承担。
(3)建筑规范层面:推动“非可燃建筑/室外布置”倾向
法案要求:在 2026 年 7 月 1 日之后的下一轮《加州建筑标准规范》(California Building Standards Code)更新中,州消防署(State Fire Marshal)需审查并考虑提出条款:将能量存储系统位置限定为专用非可燃建筑或室外安装。
这并不是立刻禁止室内储能,但可以明确看出:后续建筑规范将进一步限制储能系统在普通建筑内部的布置方式;更强调“专用、非可燃、易于隔离”的布置形态。

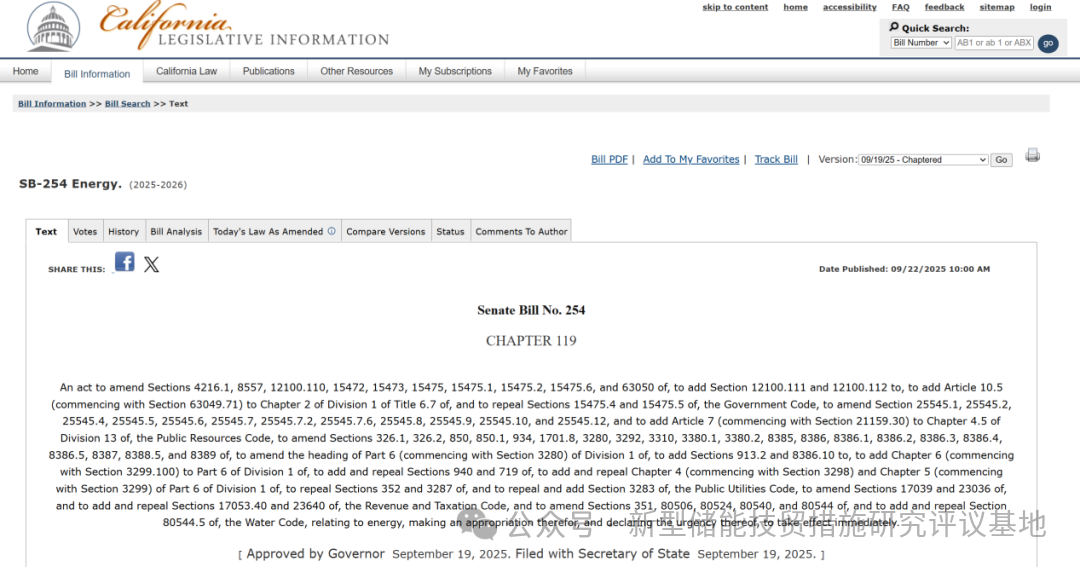

2.SB 254:清洁能源项目“快速审批+批量环评”法案(紧急法)

紧急法案,于 2025 年 9 月 19 日签署后立即生效;目的是加快部分清洁能源项目,包括 BESS 的审批进度。SB 254与储能最相关的内容在两块:
(1)CEC 可以为清洁能源项目编制“项目级环评”(Program EIR)
允许加州能源委员会(CEC)为某一类清洁能源设施(包括储能)编制 项目级环境影响报告(Program EIR);
地方或其他机构在审批具体项目时,可以在这个 Program EIR 的基础上进行“分层评估”(tiering),而不是从零开始做完整 EIR。
这在实际操作上,有助于为储能等项目建立:“一个总环评 + 若干个具体项目在上面做补充”的审批路径。
(2)修改 AB 205(2022)确立的 CEC “Opt-In 认证程序”
AB 205 在 2022 年为光伏、风电、储能等建立了 CEC 的可选“集中审批通道”,现在 SB 254 对这套机制做了三点调整:
环评形式更灵活:允许 CEC 在符合条件时,以 Mitigated Negative Declaration(经缓解后无重大影响声明) 或 Negative Declaration 替代完整 EIR,降低部分项目的环评工作量。
放宽“不符合现行规划/标准”的审批条件:对于与现有规划、标准或地方法规不完全一致的项目,CEC 不再需要作出繁琐的“公共便利与必要性”(public convenience and necessity)特殊论证。这为一些选址特殊、但对整体电力系统有价值的储能项目,提供了更实际的审批可能。
设定“净正经济效益”的可反驳推定(rebuttable presumption):法案引入一项 “可反驳推定”:即默认认为相关项目将对地方政府带来“总体净正经济效益”;如地方要否认,需要提出充分理由。
此外,SB 254 要求 CEC:明确 Opt-In 申请所需材料清单;明确内部审查节点和时间目标,以便更好落实现有 270 天内完成环境审查 的要求。

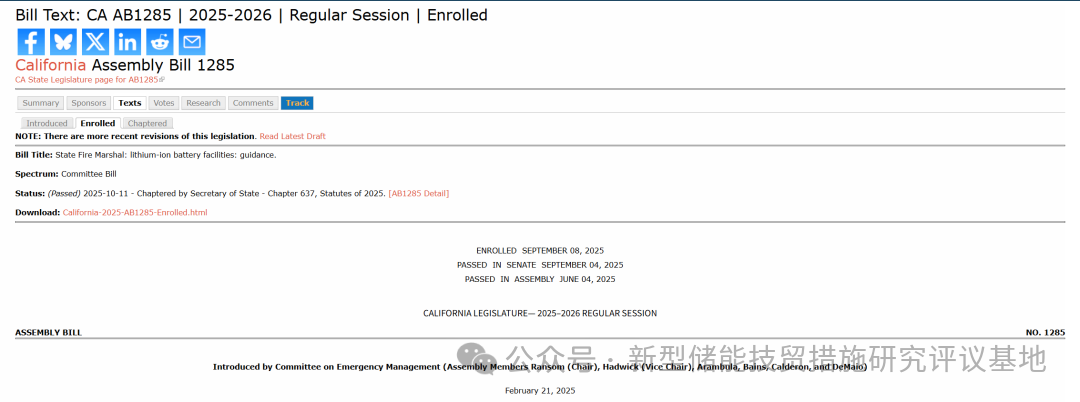

3.AB 1285:锂电储能设施消防与信息共享指导法案

签署日期:2025 年 10 月 11 日
生效时间:2026 年 1 月 1 日
AB 1285 的核心内容很集中:
(1)由州消防署牵头制定“公用级锂电储能设施”的消防指南
要求州消防署(State Fire Marshal) 与 应急服务办公室(Office of Emergency Services) 联合制定:针对公用规模锂离子电池储能设施的 火灾预防、响应和恢复措施;重点关注消防人员与应急服务人员的健康和安全。
这可以理解为:
加州将在州级层面形成一套 面向 BESS 的专业消防实践指引,与 NFPA 855 等标准形成互补。
(2)要求运营方建立事故信息共享机制
AB 1285 还规定:储能设施的业主/运营方需要建立机制,确保在事故发生时能:及时、准确地向地方应急管理机构和公共安全部门共享事件信息;支持应急响应与后续恢复工作。
这一条的直接影响是:对监测、报警、记录、通信接口提出了更高要求,数据不再只为“内部运维”,也用于公共安全信息联动。
在这三部法案之外,还有两个标准层面的变化:
NFPA 855(固定式储能系统标准)
新版将于 2026 年起陆续在各地采纳;
对电池间距、防火分区、泄压、通风、侦测与消防系统等都有更详细的技术要求。
加州消防规范(California Fire Code)
2026 年版本将更新与储能设施有关的章节,与州法要求呼应;
预计会在 BESS 选址、消防系统、危化品管理方面作出更明确规定。
总结 再加上 CPUC 已修订的 GO 167,围绕 BESS 的监管体系正逐渐达到:“法律(SB 283 / SB 254 / AB 1285) + 州级标准(建筑规范 / 消防规范)+ 公用事业监管(GO 167)+ 行业标准(NFPA 855 等)” 的组合状态。加州并没有转向“反储能”,相反,从装机目标和国际倡议加入情况看,储能仍然是其能源转型主力之一。在继续建设的前提下,把风险管理做得更系统、更前置。 目前,这一整套变化 仅适用于加州。是否会被其他州借鉴或复制,还需要看后续各州立法与监管动向,目前公开资料并没有明确结论。
国家新型储能技术性贸易措施研究评议基地积极参与新型储能领域国际规则的沟通与协调,为我国储能企业争取更公平的全球营商环境。欢迎与我们联系,我们将协助企业提交行业统一反馈材料,并提供技术政策解读支持。 符老师 邮箱:fudm@beautystar.cn 电话:13543321201 张老师 邮箱:zhanghaiyue@szbattery.org 电话:13191816562
相关文章
- 锂源科技四川园区第二期项目开工仪式隆重举行
- 2021年12月动力电池产量共计31.6GWh,全年累计219.7GWh
- “中国锂电第一城”不是宁德,也不是新余,而是它!
- 磷酸铁锂电池项目不再要求180Wh/kg!锂离子电池行业规范条件(2021年本)发布
- 总投资70亿元 欣旺达、川恒股份与贵州省瓮安县人民政府签署战略合作协议
- 北交所开市:900亿 市值一哥“贝特瑞”
- 10个方面31项具体举措!《为“专精特新”中小企业办实事清单》正式印发
- 吉阳智能“电池制造工艺与装备院士工作站”正式挂牌
- 吉阳智能承办"数字化车间集成国家标准启动会"成功召开
- 工信部:引导锂离子电池企业减少单纯扩大产能的制造项目,锂离子电池行业规范条件(2021 年本)开始征求意见!
